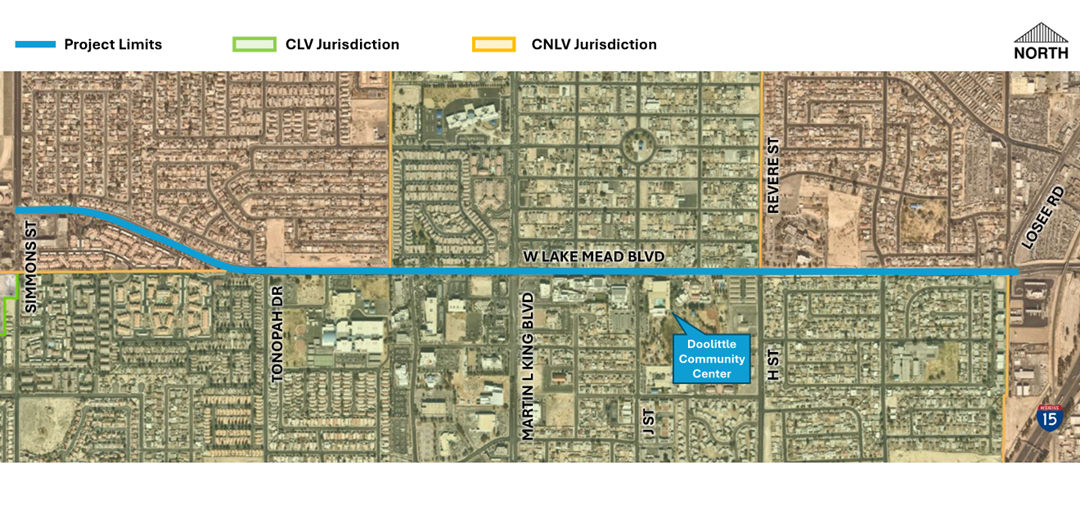

Lake Mead Boulevard - Losee a Simmons


La ciudad de Las Vegas y la ciudad de North Las Vegas se están asociando para llevar mejoras en las calles de Lake Mead Boulevard entre Simmons Street y Losee Road.

Las mejoras de la superficie incluirán:

  • Nuevo pavimento con señalización renovada y pasos de cebra, incluida la adición de carriles para bicicletas.
  • Nuevos camellones con paisajismo y riego en ubicaciones seleccionadas.
  • Pasos de peatones y rampas.
  • Nueva infraestructura de señales de tráfico y actualizaciones de farolas LED.

Las mejoras subterráneas incluirán:

  • Instalación de líneas de agua.
  • Rehabilitación de alcantarillado sanitario.
  • Infraestructura de sistemas de transporte inteligente (ITS).

Datos del proyecto

  • Costo del proyecto: $47 millones, financiado por la Comisión Regional de Transporte y la ciudad de Las Vegas
  • Contratista: Holcim-SWR, Inc.
  • Construction Start: Nov. 6, 2024
  • Finalización prevista de la construcción: otoño de 2026
  • Horario de construcción: lunes a viernes de 7 a.m. a 6 p.m.
  • Preguntas, inquietudes y emails: LakeMeadInfo@gmail.com
  • Emergencies and safety concerns: Holcim - 702.409.9150 or 702.475.1285
  • Preguntas generales: Obras Públicas de la ciudad de Las Vegas - 702.229.6011

Traffic control restrictions will be in place through the duration of the project. A minimum of one lane in each direction will remain open on Lake Mead Boulevard and business access/ resident access will be maintained at all times. Businesses or residents whose access may be temporarily affected by construction will be notified by the Contractor. Construction will require temporary closures of some bus stops. Information on current bus stop closures and temporary stop locations can be found here: Bus Stop Closures – Ways to Travel.




Desagüe pluvial de Charleston - Essex a Lindell

Mapa

La ciudad de Las Vegas está construyendo instalaciones sanitarias y de drenaje pluvial a lo largo de Charleston Boulevard, Arville Street y Sahara Avenue. En un esfuerzo por reducir los impactos al público, la ciudad optó por construir estos dos proyectos juntos.



Datos del proyecto

Las mejoras del alcantarillado sanitario incluyen:

·         Alcantarillado de reemplazo a lo largo de Arville Street desde Charleston Boulevard hasta Oakey Boulevard

Tránsito rápido de colectivos de Maryland Parkway

Tránsito rápido de colectivos de Maryland Parkway

La Comisión Regional de Transporte del Sur de Nevada, junto con la ciudad de Las Vegas y el condado de Clark, está construyendo el proyecto Maryland Parkway Bus Rapid Transit.

Maryland Parkway es un corredor vital para el Valle de Las Vegas. Es el hogar de 63,000 residentes y 109,000 empleos y transporta aproximadamente 9,000 pasajeros de tránsito y 35,000 vehículos diariamente. Ya sea que camine, ande en bicicleta, viaje en transporte gubernamental o maneje, este proyecto de $378 millones beneficiará a todos.

Cuando se complete la construcción en el otoño de 2026, la ruta BRT de Maryland Parkway será:

·         Seguro con carriles compartidos para colectivos y bicicletas, aceras más anchas, más iluminación y cruces peatonales mejorados.

·         Cómodo con colectivos eléctricos y más sombra de árboles y albergue de pasajeros.

·         Accesible con un mejor acceso a destinos y trabajos y colectivos más frecuentes y rápidos.

Se espera que la parte del proyecto dentro de los límites de la ciudad de Las Vegas se complete en el verano de 2026.



Información de contacto del proyecto

Sitio web: marylandparkway.com

Correo electrónico: marylandparkway@rtcsnv.com

Teléfono: (702) 676-1899

Hablamos Español



Maryland-Parkway-BRT-Mapa-vertical

Desagüe pluvial de Charleston - Comercio a Maryland

Mapa de Char



La ciudad de Las Vegas está construyendo la siguiente fase del proyecto de control de inundaciones Flamingo Road/Boulder Highway North Charleston Boulevard – Commerce Street a Maryland Parkway.

Características del proyecto

El proyecto cuenta con una milla de drenaje pluvial para reducir las inundaciones, nueva infraestructura de alcantarillado y agua, modificaciones en las señales de tráfico, construcción de medianas y pavimento nuevo.

Habrá restricciones de carril las 24 horas durante este proyecto. El acceso comercial y peatonal se mantendrá durante todo el proyecto. Las actualizaciones sobre las próximas restricciones de control de tráfico se pueden obtener registrar para recibir actualizaciones del proyecto. Envíe un email a "suscribir" a info@charlestonstormdrain.com.

Maneje de manera segura en las áreas de la zona de trabajo y se recomienda al tráfico local que use rutas alternativas siempre que sea posible.

Datos del proyecto

Costo de construcción: $49 millones
Financiamiento del proyecto: Distrito Regional de Control de Inundaciones del Condado de Clark, Comisión Regional de Transporte y la ciudad de Las Vegas
Contratista: Harber Company Inc.
Inicio de la construcción: 11 de agosto de 2025
Finalización prevista de la construcción: otoño de 2027
Horario de construcción: Lunes a viernes de 7 a.m. a 6 p.m., con trabajo nocturno ocasional y fines de semana

Información de contacto del proyecto

info@charlestonstormdrain.com
Línea de información del proyecto: 702.938.5413
Número de emergencia: 702.539.3540
Preguntas generales: 702.229.6011

Sendero Summerlin Parkway

Sendero Summerlin



La ciudad de Las Vegas está ampliando su popular sistema de senderos y construyendo un nuevo sendero de uso compartido de 3.5 millas entre Summerlin Interchange y Rampart Boulevard a lo largo de Summerlin Parkway.

Características del proyecto
Lugar seguro y estéticamente agradable para correr, caminar y andar en bicicleta
Sendero de asfalto accesible de 12 pies de ancho que incluye nueva iluminación, cercas y recipientes de basura
Puente peatonal Trail en el cruce de Wash
Estructura de cruce subterráneo para peatones en Crestdale Lane
Tres cruces a nivel en Anasazi Drive, Town Center Drive y Rampart Blvd

Datos del proyecto
Costo del proyecto: $ 26 millones
Financiación del proyecto: NDOT y RTC
Contratista: Pavimentación de Las Vegas
Inicio de la construcción: 18 de agosto de 2025
Finalización prevista de la construcción: primavera de 2027
Horario de construcción: Lunes a viernes de 7 a.m. a 6 p.m.

Información de contacto del proyecto
Susan Berkely, gerente consultora de participación pública - susan.berkley@atkinsrealis.com
Emergencias y preocupaciones de seguridad: Pavimentación de Las Vegas - Chewy Rodriguez 702.808.5801
Preguntas generales: 702.229.6011

Se esperan impactos mínimos en el tráfico de Summerlin Parkway. Se anticipan restricciones de carril a medida que se construyen cruces de senderos en Anasazi Drive, Crestdale Lane, Town Center Drive y Rampart Boulevard. Durante la construcción de un túnel en Crestdale Lane, se anticipan cierres totales de carreteras.
Maneje de manera segura en las áreas de la zona de trabajo y se recomienda al tráfico local que use rutas alternativas siempre que sea posible.

Conéctese con nosotros

Suscríbase e Infórmese

Suscríbase a los boletines informativos de la ciudad y reciba rápidamente la información más reciente.

Índice

Información de la Ciudad

Derechos de autor 2025 por ciudad de Las Vegas
